Stadt Haigerloch
Erschließung Wohngebiet in
2 Bauabschnitten

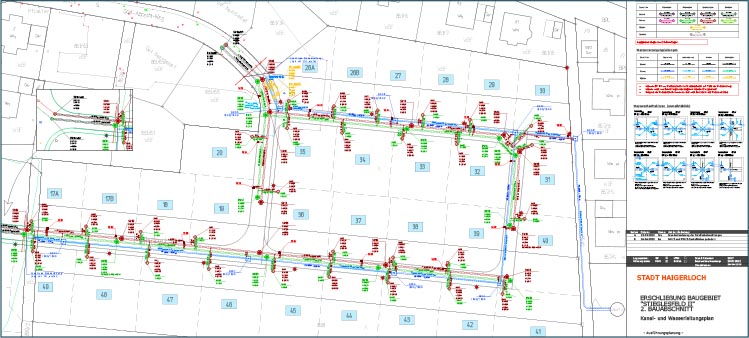

Erschließungsplanung
BA II
Gebietsgröße ca. 1,9 ha (30 Bauplätze)
Ausbau im Trennsystem
ca. 700 m Hauptkanal
ca. 400 m Wasserhauptleitung
ca. 2.300 m² Asphaltfläche
ca. 750 m Randsteine
ca. 200 m² Betonpflaster
Baubeginn: Juli 2023
Bauende: September 2023
